Існує простий принцип, на основі якого варто виробити звичку відстежувати: найгірший час, щоб дізнатися, що замовлення запізнюється, це день, коли фабрика спочатку пообіцяла його виконати. На той час вантаж заброньований, клієнтам повідомлено, а запасні плани вже побудовані на дату, якої більше не існує.
Відстеження не означає надсилання додаткових повідомлень. Йдеться про те, щоб заздалегідь узгодити, які контрольні точки будуть підтверджені, щоб промах на другому тижні з’явився на другому, а не на шостому. Фабрика, яка справді виконує графік, вважає це легким. Той, який протистоїть підтвердженню конкретної віхи, повідомляє вам щось до появи будь-якої затримки.

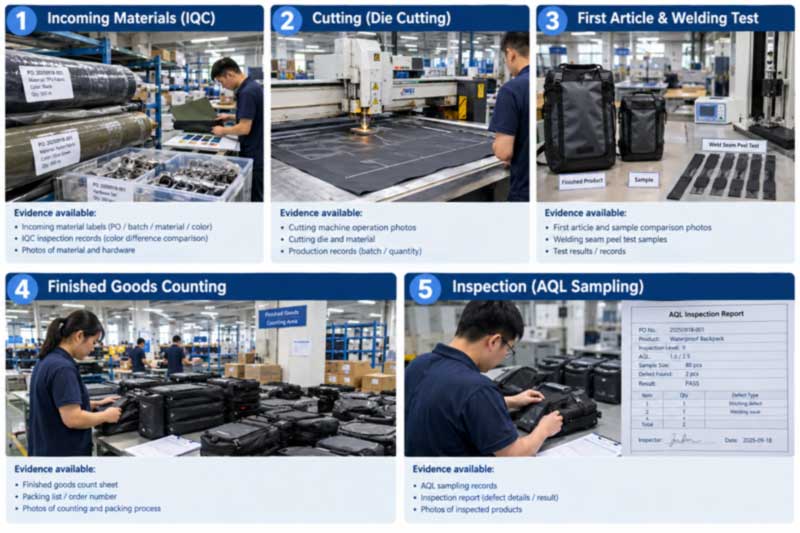

Замість того, щоб запитувати, коли товари будуть доставлені, слідкуйте за прогресом на кожному етапі. У замовленні водонепроникного мішка важливі контрольні точки:
| Віха | Що це підтверджує | Докази для запиту |
|---|---|---|
| Матеріали прибули та перевірені | Тканина, блискавки, фурнітура на дому та проходження IQC | Фотографії рулонів і фурнітури з посиланням на замовлення; підтвердження відповідності відтінку затвердженому стандарту |
| Розрізання почалося | Панелі нарізаються за затвердженим зразком | Лінійні фотографії; підтвердження того, що версія зразка відповідає затвердженому зразку |
| Перша стаття затверджена | Перша одиниця виробництва відповідає пробі золота | Фотографії або надісланий блок першої статті; результат тесту на відрив зварного шва від початку роботи |
| Виробництво завершено | Кількість готова, до пакування | Підтвердження підрахунку та вбудовані записи контролю якості |
| Пройшов техогляд | Товари перевірені на узгоджену AQL і тести | Акт перевірки — документ, до якого прив'язується залишок платежу |
Цінність назвати їх під час підтвердження замовлення, а не в середині виробництва, полягає в тому, що до кожного з них додається дата. Тоді пропущений етап стає видимим одразу, а не мовчки поглинається в розклад.
Це єдина найкорисніша звичка, яку може прийняти покупець, і вона не коштує нічого. Порівняти:
Інші питання з такою ж властивістю: скільки одиниць розрізано, скільки зварено, скільки зібрано, на яку дату буде готовий перший артикул, на яку дату призначено огляд. Нечіткі запитання отримують розпливчасті відповіді; конкретні питання виявляють проблеми досить рано, щоб їх вирішити.
Пов’язаний сигнал, на який варто звернути увагу: оновлення, які з часом стають менш конкретними. Постачальник, який давав підрахунки одиниці, а тепер каже, що «все в порядку», зазвичай стикається з проблемою, яку намагається вирішити, перш ніж повідомити вам. Ця зміна мови часто є найранішим доступним попередженням.
Затримки в цій категорії зосереджені в передбачуваних місцях, і знання про них підкаже вам, що перевіряти:
Відстеження працює краще, коли умови узгоджені на початку. Варто включити в замовлення на купівлю або рахунок-фактуру:
Щоб зрозуміти, що відбувається протягом цих тижнів, водонепроникний мішок рухається через фіксовану послідовність:
Повна технічна послідовність викладена в керівництві довиробничий процес від різання до радіочастотного зварювання.
Заводські оновлення корисні, але вони повідомляються самостійно. Якщо замовлення велике або критично важливе для дати, незалежна перевірка перетворює претензію на факт — інспекція під час виробництва з завершенням приблизно на 20–30% виявляє фундаментальні проблеми, тоді як серію ще можна виправити, а остаточна перевірка перед відправкою перевіряє готову продукцію.
Покупці можуть призначити власного інспектора або третю сторону, таку як SGS або QIMA, на будь-якому місці. Повну процедуру перевірки замовника — розпакування, вакуумне видалення, 24-годинний статичний відпочинок і визначення витоку повітря — можна спостерігати від кінця до кінця. Стандарти та класифікації дефектів викладені встандарти контролю якості водонепроникної продукції, і як організувати візит на місце в посібнику дофабричні аудити.
Одна звичка, яка відрізняє покупців, які стають кращими, від тих, хто повторює ті самі проблеми: короткий огляд після замовлення, щойно товар буде відправлено. Пройдіться віхою за віхою на часовій шкалі та запитайте, де виникли проблеми, яка їхня причина, наскільки ефективним було виправлення та як цьому можна було б повністю запобігти наступного разу.
Під час повторної програми це вноситься безпосередньо до наступного замовлення — компонент, який спричинив затримку, замовляється раніше, неоднозначність специфікації, яка спричинила переробку, записується в стандартний пакет, а розклад коригується, щоб відображати те, що насправді сталося, а не те, що було заплановано. Збереження п’ятого порядку таким же хорошим, як і першого, описано в посібникузмінити порядок узгодженості.
Sealock (YiFuLong Outdoor Gear Co., Ltd.) створює водонепроникні сумки протягом понад 20 років, виробляючи для міжнародних брендів для активного відпочинку, зокрема OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS і West Marine.
Упорядковано за категоріями, а не за пріоритетами:
| Зображення | Модель | Категорія | матеріал | Рейтинг | Сторінка продукту |
|---|---|---|---|---|---|
|
SL-D002 | Сухий мішок, 5–63 л | ПВХ 500D | IPX7 | Переглянути |
|
SL-C594 | Вещева ємність, 55л | ПВХ 500D | IPX7 | Переглянути |
|
SL-E119 | Рюкзак, 20л | Катіонний ТПУ композит | IPX8 | Переглянути |
|
SL-C619 | Мотоцикл, 35 / 50л | ПВХ 500D | IPX6 | Переглянути |
|
SL-K089-A | Сумка для рами велосипеда | 600D ТПУ | Погодні умови | Переглянути |
|
SL-E868A | Строп рибальський, 12л | 840D ТПУ | IPX8 | Переглянути |
Повні категорії сидять підводонепроникні сумки, сухі рюкзаки, ісухі мішки.

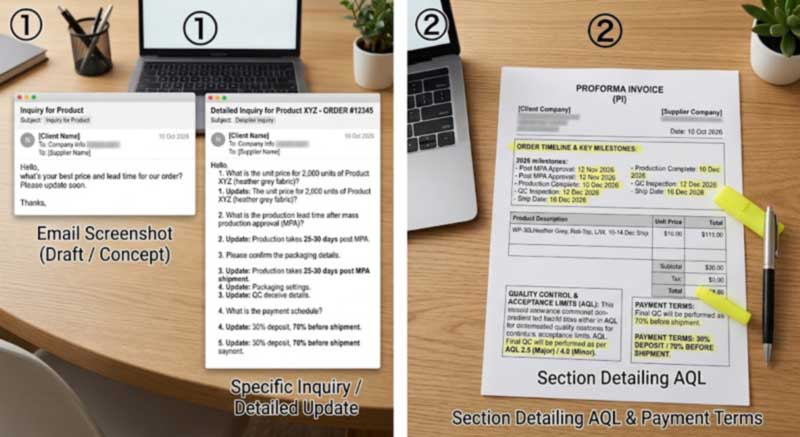

З: Як часто нам слід запитувати оновлення під час виробництва?
A: Замість частоти, узгодьте контрольні точки. Матеріали готові, розрізання розпочато, перша стаття схвалена, виробництво завершено, перевірка пройдена — п’ять підтверджень із прикріпленими датами перевершують щотижневі електронні листи із запитами про те, як йдуть справи, і це стає помилкою, коли це відбувається, а не в кінці.
З: Наш постачальник каже, що все в порядку, але не надає подробиць. Це проблема?
В: Варто дослідити. Запитуйте число, а не статус — який відсоток матеріалів підтверджено, скільки одиниць вирізано, на яку дату готова перша стаття. Оновлення, які з часом стають менш конкретними, часто є найранішим доступним попередженням про збій у розкладі.
З: Що зазвичай спричиняє затримку замовлення сумки?
Відповідь: Спершу підготовка матеріалу — спеціальні цикли фарбування та спеціальні застібки-блискавки мають свої власні терміни виконання. Потім пізні зміни специфікацій, які призводять до зупинки або переробки, створення інструментів для нових форм, відключення у святкові дні та планування, а не потужність. Більшість з них видно на ранній стадії, якщо віхи підтверджуються.
З: Чи можемо ми перевірити під час виробництва, а не лише перед відправленням?
A: Так, і це того варте для великих або важливих замовлень. Перевірка, завершена приблизно на 20–30%, виявляє фундаментальні проблеми, хоча цикл ще можна виправити; передвідвантажувальна інспекція потім перевіряє готову продукцію. Інспектори, призначені покупцем, або сторонні інспектори приймаються на будь-якому місці.
З: Як ми захистимо критичний за датою запуск?
A: Задня дата від вашої поточної дати через транзит, перевірку та виробництво, потім додайте буфер — і поділіться датою запуску на запит, щоб розклад був побудований навколо неї. Якщо запізнення несе реальні витрати, узгодьте засіб правового захисту в наказі, а не покладайтеся на добру волю після факту.
З: Чи захищає нас структура оплати 30/70?
Відповідь: Це відбувається, коли баланс прив’язаний до перевірки перед відвантаженням, а не до обіцянки. Цей єдиний термін надає інспекції комерційну силу — немає звіту, немає балансу, товари залишаються на фабриці до завершення переробки та проходження наступної перевірки.
Надішліть необхідну дату отримання разом із кількістю та специфікаціями, і ми заплануємо етапи виробництва та перевірки відповідно до цього, а не вказуватимемо час виконання окремо —подати запит. Sealock відповідає на запити щодо закупівель протягом 24 годин, виробляючи продукцію з Дунгуаня, Китай, або Хошиміна, В’єтнам.
